Hoàn thành nhiều công trình khẩn cấp giải quyết úng ngập, Hà Nội bảo đảm an toàn dân sinh, phát triển kinh tế

Trung Kiên • 07:57 15/07/2026

Báo cáo tình hình triển khai việc giải quyết điểm nghẽn úng ngập trên địa bàn, phục vụ phiên chất vấn tại kỳ họp thứ 5, HĐND Thành phố Hà Nội khóa XVII; chính quyền Thủ đô cho biết nhiều công trình, hạng mục trọng điểm đã hoàn thành và đưa vào vận hành phục vụ mùa mưa năm 2026.

UBND Thành phố nhấn mạnh, công tác phòng, chống úng ngập được Thành phố Hà Nội xác định là một trong những nhiệm vụ trọng tâm nhằm bảo đảm an toàn dân sinh, phát triển kinh tế - xã hội, bảo vệ môi trường và nâng cao khả năng thích ứng với biến đổi khí hậu.

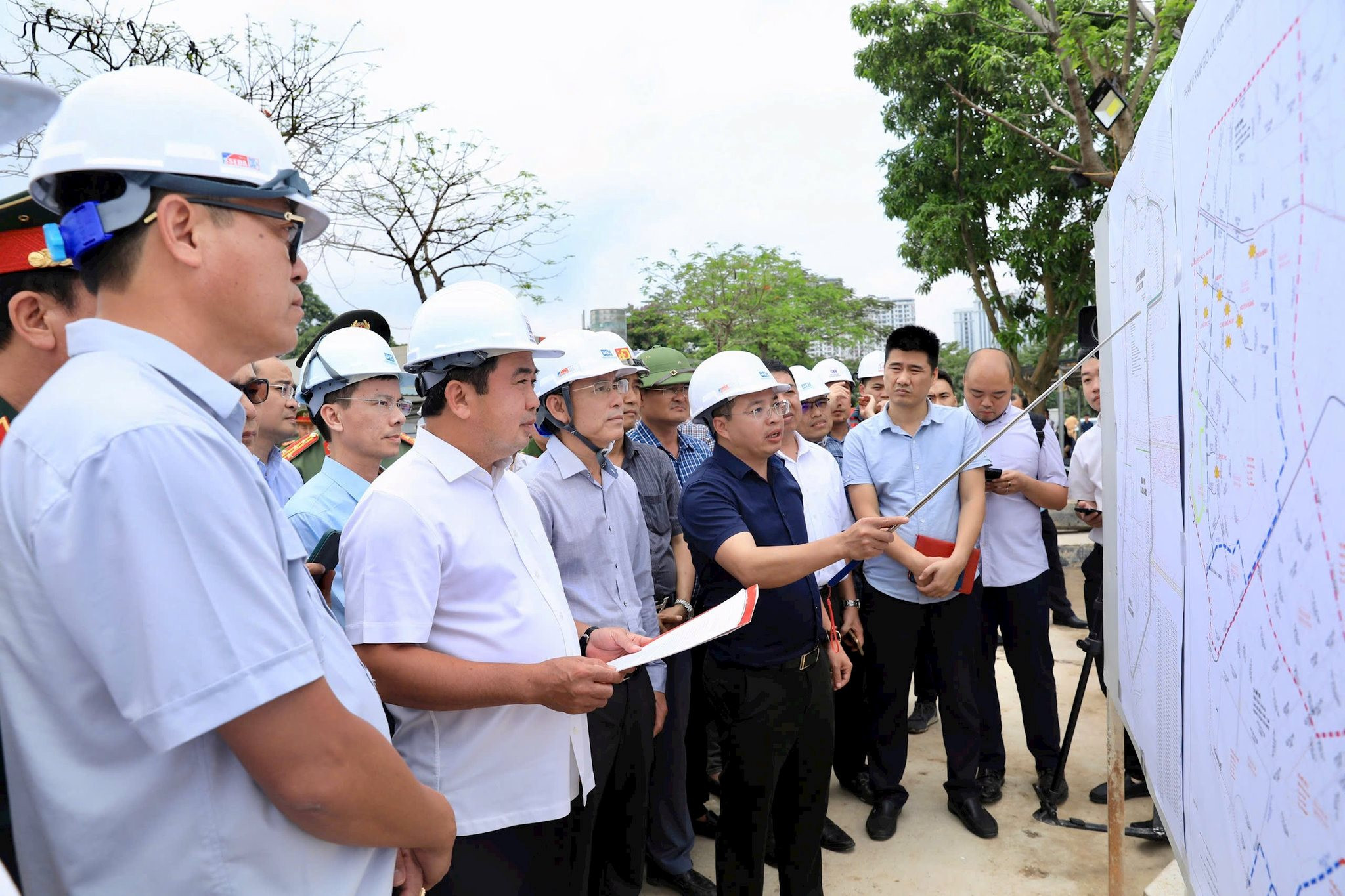

Ủy viên Bộ Chính trị, Bí thư Thành ủy Hà Nội Trần Đức Thắng kiểm tra tiến độ thi công hồ điều hòa Phú Đô, ngày 3/5/2026. Đến hết tháng 6/2026, dự án hồ điều hòa Phú Đô đã hoàn thành các hạng mục chính. (Ảnh Quang Thái).

“

Phiên chất vấn và trả lời chất vấn tại kỳ họp thứ 5, HĐND Thành phố Hà Nội khóa XVII diễn ra sáng 15/7. Nội dung chất vấn và trả lời chất vấn tại kỳ họp lần này tập trung vào vấn đề an toàn thực phẩm; phòng, chống úng ngập đô thị trên địa bàn Thành phố. Đây là các nội dung, vấn đề dân sinh được cử tri và Nhân dân Thủ đô đặc biệt quan tâm.

Thời gian qua, UBND Thành phố Hà Nội đã tập trung chỉ đạo quyết liệt các sở, ban, ngành, UBND các xã, phường, các chủ đầu tư và đơn vị quản lý, vận hành triển khai đồng bộ các giải pháp từ hoàn thiện cơ chế, chính sách, đẩy nhanh tiến độ các dự án đầu tư theo quy hoạch, triển khai các dự án theo Lệnh xây dựng công trình khẩn cấp, đến tăng cường công tác quản lý, vận hành hệ thống thoát nước và công trình thủy lợi trên địa bàn.

Đến nay, nhiều công trình, hạng mục trọng điểm đã hoàn thành và đưa vào vận hành phục vụ mùa mưa năm 2026, từng bước nâng cao năng lực tiêu thoát nước, tăng dung tích điều hòa, hoàn thiện kết nối giữa các lưu vực, giảm nguy cơ úng ngập tại nhiều khu vực trọng điểm của thành phố. Đồng thời các công trình này tạo cơ sở để tiếp tục triển khai các dự án theo Quy hoạch thoát nước Thủ đô giai đoạn tiếp theo.

Cụ thể, đối với dự án cải tạo tuyến hạ lưu Kim Ngưu nối sông Tô Lịch với trạm bơm Yên Sở, đến ngày 30/6, đã thi công hoàn thành công tác kè bờ bằng cừ bê tông dự ứng lực chiều dài 5.040m; hoàn thành thi công xong cống nối sông Tô Lịch với hồ Linh Đàm, bảo đảm công tác tiêu thoát nước của khu vực. Hiện nay, công tác thanh thải bùn đất và xếp rọ đá đang tiếp tục được thực hiện theo kế hoạch. UBND Thành phố Hà Nội cho biết tiến độ đề xuất hoàn thành dự án trước ngày 31/7.

Đối với dự án cải tạo tuyến kênh Thụy Phương xử lý khẩn cấp bổ cập nước sông Tô Lịch và tăng cường giải quyết úng ngập cục bộ khu vực Resco, Ecohome, Đoàn Ngoại giao, Tây Hồ Tây, Ciputra và lân cận: trạm bơm Thụy Phương đã lắp đặt xong 4/4 tổ bơm và hệ thống cơ khí; đã đấu điện đến trạm biến áp, tập kết đủ thiết bị điện, cơ khí về công trường và đủ điều kiện vận hành chạy thử. Tuyến kênh Thụy Phương đến đường Phạm Văn Đồng đã thông dòng, phục vụ thoát nước. Đến 30/6, dự án cơ bản hoàn thành các hạng mục chính, bảo đảm thông tuyến tiêu thoát nước của khu vực. Toàn bộ các hạng mục còn lại của dự án hoàn thành trước 15/7/2026.

Đối với hồ điều hòa Thụy Phương 2 (phường Đông Ngạc), đến hết tháng 6/2026, dự án đã cơ bản hoàn thành các hạng mục chính, đáp ứng yêu cầu vận hành phục vụ công tác phòng, chống mưa bão và úng ngập. Hiện chủ đầu tư đang hoàn thiện công tác chỉnh trang cảnh quan tại một số vị trí quanh hồ và dự kiến hoàn thành toàn bộ các hạng mục trước trung tuần tháng 7 năm nay.

Cùng đó, hồ điều hòa Phú Đô (phường Từ Liêm) đã trên đường đường về đích. Tính đến ngày 30/6, dự án đã hoàn thành các hạng mục chính: đào lòng hồ, kè mái bằng cọc bê tông dự ứng lực và các tuyến cống đấu nối tiêu thoát nước. Chủ đầu tư đang tiếp tục hoàn thiện các hạng mục chỉnh trang tại những vị trí còn lại và dự kiến hoàn thành thi công chỉnh sửa, hoàn thiện chỉnh trang các vị trí nền đất tốt ngày 20/7/2026.

Theo UBND thành phố, dự án hồ đầu mối Mễ Trì (hồ Đồng Bông 2), phường Đại Mỗ đã hoàn thành thi công trước 25/6 và đưa vào vận hành phục vụ công tác phòng, chống mưa bão và úng ngập. Trong khi đó, hồ điều hòa Yên Nghĩa 1 (xã An Khánh) đã hoàn thành công tác ép cừ và thi công các tuyến cống kết nối; công tác đào đất và vận chuyển đất đang tiếp tục được triển khai. Tiến độ hoàn thành công trình này dự kiến vào 15/7/2026.

Bên cạnh đó có dự án hồ điều hòa Yên Nghĩa 2 đã thi công cơ bản xong công trình đưa vào vận hành cho công tác phòng chống mưa bão, úng ngập. Dự án hồ điều hòa Liên Mạc 1 (phường Thượng Cát), nhà thầu đã xây dựng lán trại và triển khai công tác bóc phong hóa khoảng 2.000m3 do vận động một số hộ dân tự nguyện bàn giao mặt bằng. Dự án dự kiến hoàn thành dự án trong 1 quý IV/2026.

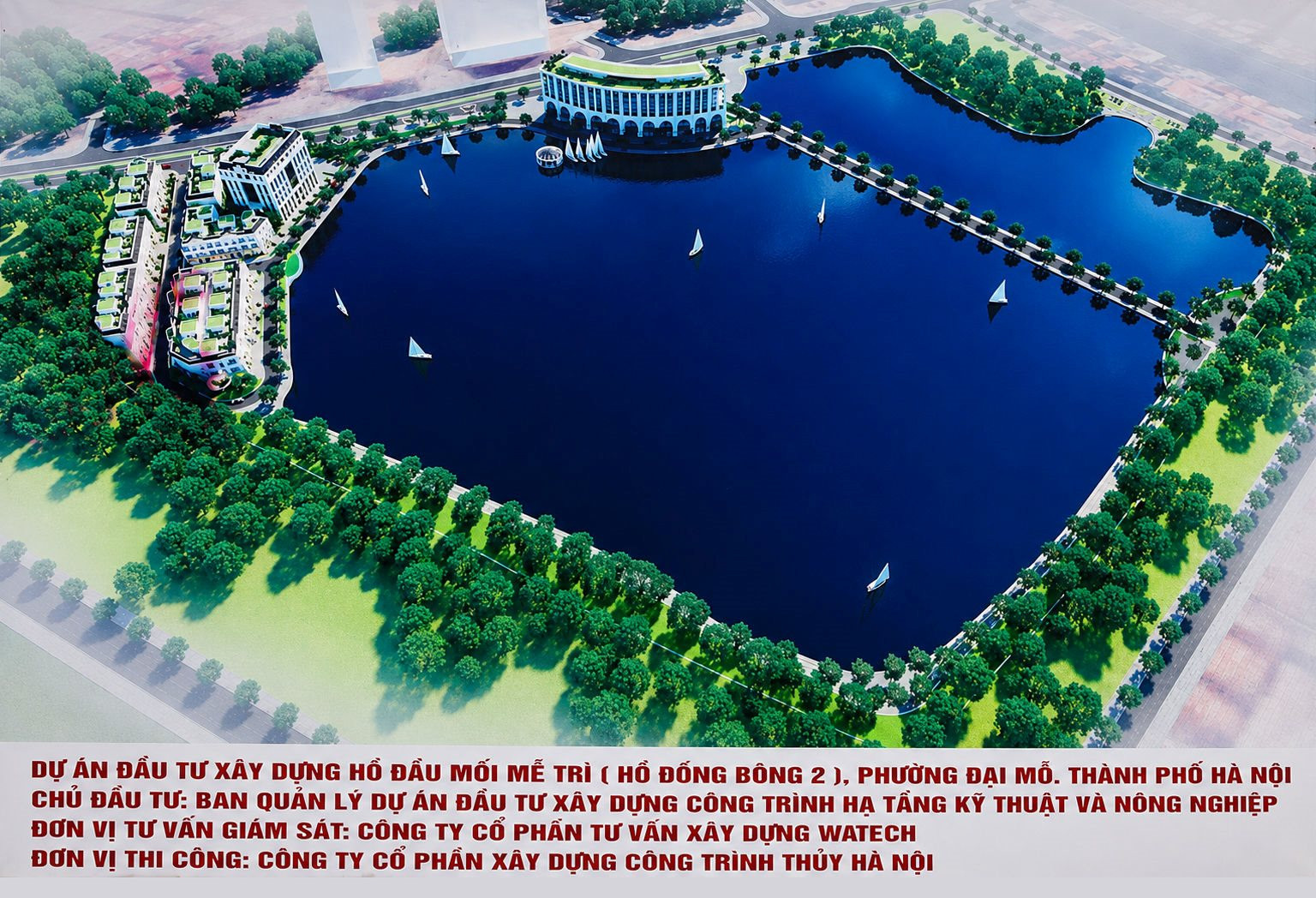

Công trình khẩn cấp hồ Đồng Bông 2 (phường Đại Mỗ) hoàn thành đã bổ sung thêm một "lá chắn" chống ngập quan trọng cho phía Tây Hà Nội.

Tương tự, đối với hồ điều hòa Chèm (phường Đông Ngạc), nhà thầu đã thi công xong cổng số 2, cầu rửa xe vào công trình; cổng số 3 thi công đạt khoảng 50%. Công tác gom đất màu, đất hữu cơ đã thực hiện khoảng 5.000m2 (đạt 31%); đất làm đường thi công khoảng 200m (đạt 50%). Dự kiến trong quý IV/2026, dự án hồ điều hòa Chèm sẽ hoàn thành.

Ngoài ra, theo UBND Thành phố Hà Nội, dự án cải tạo nâng công suất một số trạm bơm hiện có, kết hợp lắp đặt một số trạm bơm dã chiến và cải tạo, xây dựng mới một số tuyến cống, rãnh thoát nước để giải quyết úng ngập khu vực dọc Đại lộ Thăng Long: toàn bộ 4 hạng mục cải tạo nâng cấp trạm bơm Cầu Ngà 1; Cầu Ngà 3; Đồng Tép; Bắc An Khánh đã hoàn thành 100% từ cuối tháng 4/2026 bảo đảm đưa vào vận hành phục vụ tiêu thoát nước mùa mưa 2026. Hai hạng mục xây dựng, cửa phai điều tiết mực nước giữa khu đô thị Nam An Khánh và khu A Geleximco và Cải tạo hệ thống rãnh thoát nước hình thang Đại lộ Thăng Long đã hoàn thành 100% các nội dung công việc phục vụ tiêu thoát nước trước 30/6/2026.

Với dự án cải tạo, nâng cấp, xây dựng mới một số hạng mục công trình tiêu thoát nước để xử lý úng ngập tại khu đô thị Resco, Ecohome, Tây Hồ Tây, Đoàn Ngoại giao, Ciputra, khu vực Võ Chí Công, Long Biên, Đông Anh, Gia Lâm: đến hết tháng 6/2026, toàn bộ 8 hạng mục đã thi công hoàn thành 100% khối lượng công việc chính phục vụ tiêu thoát nước.

Dự án xây dựng, lắp đặt bổ sung một số trạm bơm hồ, bể điều tiết, hệ thống đường ống thoát nước lưu vực Tô Lịch, Tả Nhuệ: toàn bộ hạng mục cải tạo, lắp đặt các trạm bơm và đường ống thoát nước tại 12 hồ đã hoàn thành 100% khối lượng hạng mục công việc trước 30/6, sẵn sàng phục vụ công tác tiêu thoát nước mùa mưa năm 2026.

Chính quyền thành phố khẳng định, qua theo dõi quá trình triển khai và vận hành bước đầu các công trình đã hoàn thành, các dự án khẩn cấp đã góp phần tăng năng lực tiêu thoát nước, bổ sung dung tích điều hòa, hoàn thiện kết nối hệ thống giữa các lưu vực, từng bước giảm tình trạng úng ngập tại một số khu vực trọng điểm theo mục tiêu đề ra./.

Theo báo cáo UBND Thành phố Hà Nội, đến hết tháng 6/2026, công tác giải phóng mặt bằng 10 dự án triển khai theo Lệnh xây dựng công trình khẩn cấp (đợt 1) đã hoàn thành 100%, không còn vướng mắc, bảo đảm bàn giao mặt bằng để tổ chức thi công theo tiến độ. Đối với các dự án triển khai đợt 2 (dự án hồ điều hòa Liên Mạc 1 và hồ điều hòa Chèm), công tác giải phóng mặt bằng cơ bản đã hoàn thành, mặt bằng đã được bàn giao cho đơn vị thi công; hiện nay các chủ đầu tư đang chuẩn bị triển khai thi công theo kế hoạch.

Bài liên quan
(0) Bình luận
Nổi bật Tạp chí Người Hà Nội
Đừng bỏ lỡ
  • [Podcast] Tản văn: Mùa ngô nếp đến
    Mùa ngô nếp, chẳng còn ai bảo chính xác nó đến vào mùa nào. Vì bây giờ quanh năm đều có ngô. Nhưng trong tâm trí tôi, một kẻ tha hương thì khác. Khi cơn gió heo may lùa vào da thịt đã biết tê biết cóng; khi những vạt nắng vàng, sớm nhạt màu lúc bóng chiều buông, đích thực mùa ngô nếp sẽ đến.
  • Khai trương điểm kinh tế đêm sáng tạo không gian văn hóa “Ký ức Hà Nội”
    Không chỉ là một không gian trưng bày những hình ảnh, hiện vật gợi nhớ về Hà Nội qua các thời kỳ, điểm kinh tế đêm sáng tạo “Ký ức Hà Nội” tại phường Ba Đình (Hà Nội) được định hướng trở thành điểm đến văn hóa, du lịch giàu bản sắc, nơi di sản được kể bằng những câu chuyện sống động, nghề thủ công truyền thống được kết nối với đời sống đương đại và các giá trị văn hóa được chuyển hóa thành sản phẩm kinh tế.
  • Lễ hội Thiết kế Sáng tạo Hà Nội 2026: Nghệ thuật đương đại tỏa sáng giữa lòng phố thị
    Lễ hội Thiết kế Sáng tạo Hà Nội 2026 đã, đang trở thành điểm đến, là nơi đưa tinh thần đổi mới, các tác phẩm nghệ thuật đương đại của nghệ sĩ trong nước và quốc tế tỏa “hương sắc” từ không gian chợ Đồng Xuân đến rạp hát chuyên nghiệp. Qua đó, các tác phẩm góp phần thúc đẩy công nghiệp văn hóa Hà Nội và đưa nghệ thuật đương đại đến gần hơn với công chúng.
  • Triển lãm Mỹ thuật ứng dụng toàn quốc lần thứ 6: Lan tỏa sáng tạo, kết nối nghệ thuật với đời sống
    Chiều 24/11, tại Bảo tàng Hà Nội đã diễn ra lễ khai mạc Triển lãm Mỹ thuật ứng dụng toàn quốc lần thứ 6 - năm 2026. Với nhiều tác phẩm được tuyển chọn, triển lãm giới thiệu những thành tựu sáng tạo của đội ngũ nhà thiết kế, nghệ sĩ, nghệ nhân trên cả nước, đồng thời cho thấy nỗ lực đưa giá trị thẩm mỹ và bản sắc văn hóa vào các sản phẩm phục vụ đời sống.
  • Hàng trăm người mặc áo dài, diễu hành bằng xe đạp chào mừng Ngày Văn hóa Việt Nam
    Hàng trăm người diễu hành bằng xe đạp và đi qua các tuyến đường trung tâm TP Huế chào mừng Ngày Văn hóa Việt Nam.
  • Phát biểu của Tổng Bí thư, Chủ tịch nước Tô Lâm tại Lễ kỷ niệm 80 năm Hội nghị Văn hóa toàn quốc
    Sáng 24/11, Ban Chấp hành Trung ương Đảng, Quốc hội, Chủ tịch nước, Chính phủ, Ủy ban Trung ương MTTQ Việt Nam tổ chức lễ kỷ niệm 80 năm Hội nghị Văn hóa toàn quốc lần thứ nhất (24/11/1946 - 24/11/2026). Tổng Bí thư, Chủ tịch nước Tô Lâm dự và phát biểu tại lễ kỷ niệm. Tạp chí Người Hà Nội trân trọng giới thiệu toàn văn bài phát biểu của đồng chí Tô Lâm.
  • Biến không gian di sản thành xưởng sáng tạo giữa lòng Thủ đô
    Nằm trong chuỗi sự kiện sôi nổi của Lễ hội Thiết kế Sáng tạo Hà Nội 2026, trong hai ngày 21 và 22/11/2026, workshop "Vẽ tranh lụa truyền thống" thuộc Triển lãm Dự án “Chuyện đình trong phố” đã mang đến một khoảng lặng giàu cảm xúc tại Đình Yên Thái (số 8 ngõ Tạm Thương, Hoàn Kiếm, Hà Nội). Dưới sự đồng hành của các nghệ sĩ Trần Thị Hội (BoBi), Nguyễn Thị Thanh Hương và Trang Lê (Bạch Miêu), công chúng nhiều thế hệ không chỉ được trực tiếp cầm cọ trên nền lụa sống tơ tằm dệt thủ công, mà còn lắng nghe câu c
  • [Video] Phát huy vai trò của phụ nữ trong phát triển văn hóa Việt Nam
    Chào mừng Ngày Di sản Văn hóa Việt Nam (23/11) và Ngày Văn hóa Việt Nam (24/11) năm 2026, đồng thời tôn vinh những đóng góp của phụ nữ trong bảo tồn, phát huy các giá trị văn hóa truyền thống, tối 23/11, tại Bảo tàng Phụ nữ Việt Nam (Hà Nội), Trung ương Hội Liên hiệp Phụ nữ Việt Nam phối hợp với Bảo tàng Phụ nữ Việt Nam tổ chức Diễn đàn truyền thông “Phát huy vai trò của phụ nữ trong phát triển văn hóa Việt Nam - Những người giữ hồn di sản”.
  • Hà Nội lập kỷ lục diễu hành có nam giới mặc áo dài đông nhất
    Tối 23/11, tại Bảo tàng Hà Nội, Sở Van hóa, Thể thao và Du lịch Hà Nội đã tổ chức bế mạc Lễ hội Áo dài Du lịch Hà Nội 2026, khép lại 3 ngày với nhiều hoạt động văn hóa, nghệ thuật và trải nghiệm độc đáo, góp phần tôn vinh và lan tỏa tình yêu với áo dài Việt Nam.
  • Hà Nội rực rỡ cờ hoa mừng Ngày Văn hóa Việt Nam
    Chào mừng Ngày Văn hóa Việt Nam, khắp các tuyến phố Thủ đô đang khoác lên mình diện mạo rực rỡ với sắc đỏ cờ Tổ quốc, hoa tươi và không khí lễ hội tưng bừng
Hoàn thành nhiều công trình khẩn cấp giải quyết úng ngập, Hà Nội bảo đảm an toàn dân sinh, phát triển kinh tế
POWERED BY ONECMS - A PRODUCT OF NEKO
